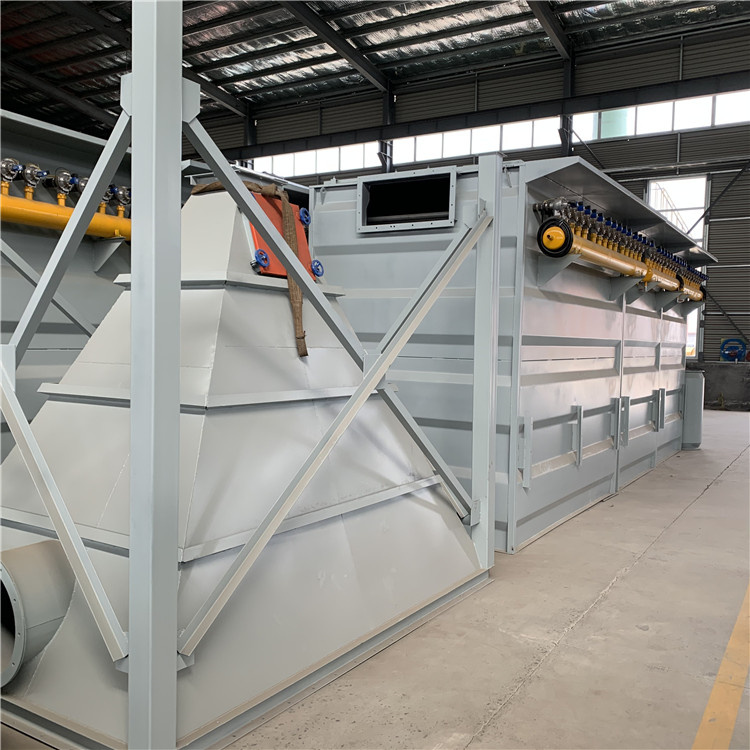

布袋除塵器拆除改造方案
(1)檢查各構件有否變形,如有變形,需校正后運至施工現場的堆放處。?
(2)核對圖紙中的件號,將運至現場的構件進行曲分類整理。把相同的零件分別堆放在組裝場地及吊車、工作范圍場地周?chē)?
(3)框架在基礎上組裝:根據具體情況,先吊裝立柱,然后在空中組裝,支撐和框架。?(4)安裝次序:?
一、按照立柱間的順序,根據現場情況用吊車把每根立柱就位。?
、每組框架組裝時,應該按照安裝圖中框架的節點,先將立柱放正,然后將中橫梁放在相應的位置上,將下橫梁與下立柱上的連接扳用螺栓連接固定起來。?
第三、布袋除塵器組裝斜撐,將下斜撐、中斜撐與下立柱連板的連接位置對準后,將連接處全部膨脹螺栓連接。?
第四、用鋼尺測量柱距,調整對角線相等,然后擰緊各連接處的螺栓。?
(5)框架的吊裝:?
一、吊車的配置:將吊車設置在基礎外測的處,使吊車的作業半徑能地吊裝各柱線框架。
、布袋除塵器每吊裝一個柱列框架,先把它放在基礎上,立柱底板同地腳螺栓連接固定。一柱列框架吊裝后用臨時支撐固定,個柱列框架吊裝后隨即將柱列框架間的橫梁、斜撐連接固定。?
第三、為了作業,要框架項部橫梁上設的臨時欄桿。?
(6)框架的中心定位及固定:?一、立柱中心定位及固定?I、?用經緯儀測定各立柱垂直度?
II、若有偏移,可在立柱底板下面放入調整墊板進行調整,直到滿足設計要求為止。?III、測定各列框架的對角線的尺寸,檢查安裝是否符合設計要求,對角線之差達設計要求。?IV、中心定位、對角線調整完成以后,著手擰緊全部連接螺栓并進行焊接。?
(7)布袋除塵器基礎的二次澆灌:?
1、在各立柱中心定位,螺栓緊固。梁、柱、斜撐連接部位的焊接工作全部結束后經驗收合格后交付土建方二次灌漿。?
3)、箱體組合安裝:?
一、在安裝灰斗前,先把中間灰斗支撐梁按圖分別用螺栓緊固在下橫梁的連接板上調整平面平整度并焊接。?
、將灰斗逐一吊至橫梁處的下方,調整中間灰斗接口的方位、軸線位置和垂直度,下面套上調整墊圈后擰緊螺母。?
第三、待相對位置調整結束并符合圖紙要求后,將調整墊圈與支座底板焊接。?第四、除塵器本體方型箱體安裝:?
在安裝布袋除塵器箱體前,按圖把各部件找齊,然后按圖紙順序組裝箱體。從下往上的順序分別進行吊裝,然后用螺栓緊固,調整平面平整度并焊接。?
4)、平臺、梯子、欄桿現場安裝:?
一、按安裝圖將角鋼的槽鋼分別焊接在相應的位置上,焊接時注意應在同一水平上。?、鋪設鋼板并焊接,欄桿與下橫梁焊接并與欄桿對接。?
第三、在立柱上焊支架,安裝平臺及爬梯,在安裝平臺一端與下橫梁焊接,另一端固定在相應的位置上。?
5)、噴吹系統、短管及閥件安裝:?根據提供的詳細圖紙,?
6)、布袋除塵器壓縮空氣管路等其他管路安裝。
7)、濾袋、袋籠及噴吹管的最終安裝:?一、檢查花板是否變形。?
、將噴吹管拆下、待濾袋、袋籠安裝合格后再安裝噴吹管。?
第三、濾袋及袋籠的安裝:安裝在密封打壓實驗結束驗收合格后,安裝前對除塵器所有焊接或連接部位,及對除塵器內部全部清理雜物,檢驗合格無問題進行濾袋及袋籠的安裝。
